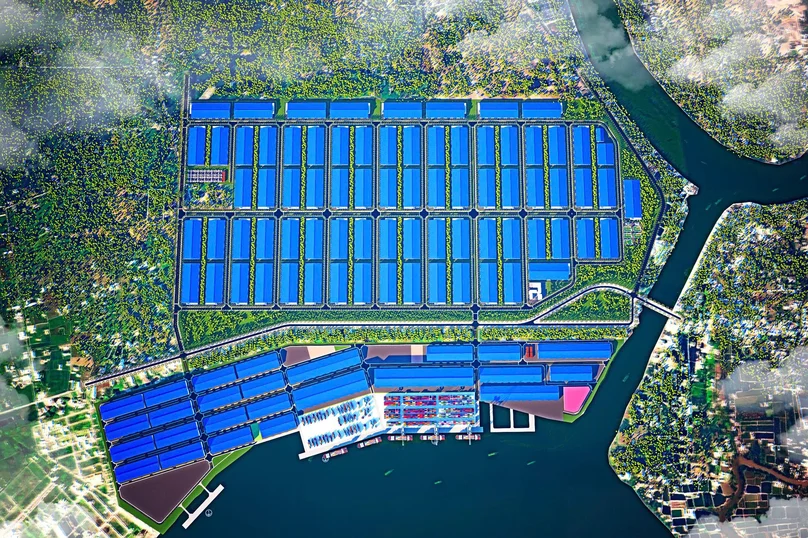

Tân Lân 3: dự án 336ha và thông điệp lựa chọn mới cho nhà máy chế tạo
Khu công nghiệp Tân Lân 3 là dự án khu công nghiệp đa ngành tại xã Tân Lân, tỉnh Tây Ninh, có quy mô 336ha, tổng vốn đầu tư 8.450 tỉ đồng, được định hướng tập trung vào công nghiệp chế biến, chế tạo và các dịch vụ hỗ trợ sản xuất, nhằm bổ sung quỹ đất công nghiệp và tăng cường liên kết trong chuỗi cung ứng giữa các doanh nghiệp trong khu vực. Điểm quan trọng không phải là Tân Lân 3 có diện tích bao nhiêu, mà là việc nó xuất hiện đúng thời điểm công nghiệp Tây Ninh chuyển từ mở rộng số lượng sang theo đuổi chất lượng và hiệu quả. Ngày 28/8, tại Hội nghị Xúc tiến đầu tư tỉnh Tây Ninh, UBND tỉnh đã chấp thuận chủ trương đầu tư và nhà đầu tư đối với dự án xây dựng, kinh doanh hạ tầng khu công nghiệp Tân Lân 3, giao Công ty Cổ phần IMG Long An làm chủ đầu tư. Đây là thông điệp rõ ràng: tỉnh muốn thêm lựa chọn mới cho nhà máy chế tạo và doanh nghiệp chuỗi cung ứng, thay vì tiếp tục dồn vào các khu công nghiệp đã bão hòa.

Bối cảnh công nghiệp Tây Ninh: vì sao Tân Lân 3 xuất hiện lúc này?
Tân Lân 3 ra đời trong một bối cảnh công nghiệp Tây Ninh đang bước vào giai đoạn tăng tốc và tái cấu trúc. Sáu tháng đầu năm 2026, kinh tế Tây Ninh tăng 10,12%, quy mô kinh tế năm 2025 đứng thứ 9 trong 34 tỉnh, thành phố, với tổng vốn FDI thu hút đến nay hơn 26 tỉ USD, xếp thứ 7 cả nước. Những con số này cho thấy nhu cầu không gian sản xuất mới đã đến mức cấp thiết, nếu tỉnh không muốn đánh mất làn sóng đầu tư đang hướng về Việt Nam. Theo định hướng của lãnh đạo tỉnh, thu hút đầu tư phải gắn với nâng cao năng suất, năng lực công nghệ, phát triển doanh nghiệp địa phương và công nghiệp hỗ trợ, đồng thời không đánh đổi môi trường lấy tăng trưởng. Tân Lân 3 vì thế không chỉ là một khu đất mới cho nhà máy chế tạo; nó là công cụ để Tây Ninh nâng chuẩn công nghiệp của mình, dịch chuyển từ mô hình "đón càng nhiều dự án càng tốt" sang mô hình chọn lọc, chú trọng khả năng lan tỏa và đóng góp dài hạn cho công nghiệp Tây Ninh.

Thiết kế liên kết 15 nhóm ngành: tham vọng xây chuỗi cung ứng ngay trong khu
Điểm đáng chú ý nhất của khu công nghiệp Tân Lân 3 là thiết kế xoay quanh liên kết chuỗi cung ứng, thay vì chỉ là những lô đất rời rạc cho nhà máy chế tạo. Dự án được định hướng tiếp nhận 15 nhóm ngành nghề có khả năng liên kết, trong đó đầu ra của ngành này trở thành nguyên liệu, bán thành phẩm hoặc dịch vụ đầu vào của ngành khác. Nói cách khác, Tân Lân 3 đang thử xây các cụm liên kết ngành ngay trong lòng khu công nghiệp. Nếu triển khai đúng thiết kế, cấu trúc này sẽ giảm đáng kể chi phí logistics nội bộ, tăng tốc độ xoay vòng đơn hàng và giúp doanh nghiệp trong khu công nghiệp bám vào nhau để cùng nâng cấp công nghệ. "Đầu ra của ngành này có thể trở thành nguyên liệu, bán thành phẩm hoặc dịch vụ đầu vào của ngành khác" chính là mô hình mà nhiều khu công nghiệp thế hệ cũ chưa đạt được, khiến chuỗi cung ứng vẫn phải phụ thuộc mạnh vào bên ngoài khu. Đây là bước đi táo bạo, bởi liên kết chuỗi cung ứng chỉ có ý nghĩa nếu chủ đầu tư và chính quyền cùng kiên trì sàng lọc ngành nghề phù hợp.

Cửa ngõ mới cho nhà đầu tư trong và ngoài nước tìm lựa chọn ngoài khu công nghiệp bão hòa
Ở tầm rộng hơn, Tân Lân 3 rõ ràng được nhắm tới nhóm nhà đầu tư đang tìm lựa chọn mới ngoài các khu công nghiệp truyền thống đã chật kín. Dự án được mô tả là "early-stage option" cho các nhà sản xuất và doanh nghiệp chuỗi cung ứng đang đánh giá năng lực sản xuất tương lai tại phía Nam Việt Nam. Trong bối cảnh dòng vốn FDI đăng ký vào Việt Nam nửa đầu năm 2026 tăng 61% so với cùng kỳ, các nhà máy chế tạo có lý do để muốn chốt vị trí sớm trước khi quỹ đất công nghiệp tốt khan hiếm. Tân Lân 3 bổ sung quỹ đất cho phát triển công nghiệp và mở rộng khả năng tiếp nhận các dự án sản xuất mới, nhắm tới cả doanh nghiệp trong nước lẫn nước ngoài. Tuy nhiên, vì đang ở giai đoạn đầu, nhà đầu tư phải nhìn dự án như một lựa chọn chiến lược dài hạn hơn là đất sẵn sàng sản xuất ngay; đây là cuộc đặt cược vào tương lai của công nghiệp Tây Ninh và khả năng hình thành một điểm đến mới trong hành lang công nghiệp phía Nam.
Từ tiến độ pháp lý đến bài kiểm tra năng lực thực thi của Tây Ninh
Cơ hội mà khu công nghiệp Tân Lân 3 mở ra sẽ phụ thuộc quyết định vào tiến độ thực thi – đây là bài kiểm tra trực diện với công nghiệp Tây Ninh. Theo lộ trình, các thủ tục pháp lý của dự án được thực hiện đến tháng 12/2026; công tác bồi thường, giải phóng mặt bằng và tạm ứng kinh phí bồi thường, hỗ trợ, tái định cư dự kiến cơ bản hoàn thành đến tháng 8/2027. Dự án bắt đầu cho thuê lại đất theo từng giai đoạn từ tháng 6/2028, trong khi san lấp, thi công hạ tầng kỹ thuật và giải phóng phần diện tích còn lại kéo dài đến tháng 6/2029. Chủ tịch UBND tỉnh Tây Ninh đã nhấn mạnh yêu cầu "chuyển từ cam kết sang hành động, lấy tiến độ và hiệu quả thực tế của dự án làm thước đo chất lượng xúc tiến đầu tư". Nếu Tân Lân 3 giữ đúng nhịp, khu công nghiệp này có thể bổ sung thêm không gian sản xuất, tạo điều kiện thu hút doanh nghiệp trong và ngoài nước, đóng góp vào mục tiêu phát triển công nghiệp theo hướng liên kết, hiệu quả và bền vững tại Tây Ninh. Nếu chậm trễ, dự án sẽ bỏ lỡ làn sóng đầu tư đang tăng tốc, và lợi thế "người đến sớm" trong chuỗi cung ứng khu vực sẽ nhạt đi.
