Nhà máy LNG Quỳnh Lập là gì và vì sao đang trở thành phép thử cho Nghệ An?

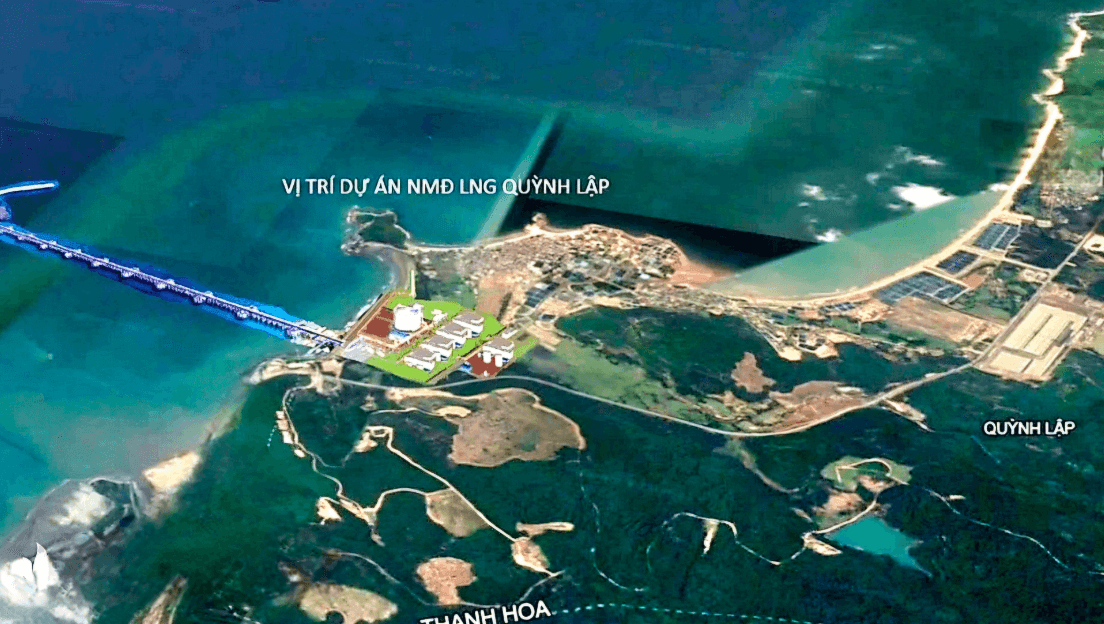

Nhà máy LNG Quỳnh Lập là dự án nhà máy nhiệt điện khí hóa lỏng đặt tại Khu công nghiệp Đông Hồi, được đầu tư theo mô hình liên danh giữa doanh nghiệp nhà nước và đối tác nước ngoài, với mục tiêu bổ sung nguồn điện cho hệ thống điện quốc gia, đáp ứng nhu cầu phụ tải tăng nhanh và tạo động lực phát triển công nghiệp – kinh tế cho tỉnh Nghệ An.
Trọng tâm hiện nay không còn là câu hỏi “có cần nhà máy LNG Quỳnh Lập hay không”, mà là “làm thế nào để dự án không sa lầy vào vướng mắc quy hoạch đất đai và chậm tiến độ nhà máy điện”. Khi một dự án điện quy mô lớn bị chậm, hệ lụy không chỉ nằm trên giấy tờ: đó là rủi ro thiếu điện, cơ hội đầu tư công nghiệp bị bỏ lỡ và niềm tin của nhà đầu tư bị bào mòn. Việc UBND tỉnh Nghệ An tổ chức buổi làm việc ngày 17/9/2026 do Phó Chủ tịch Phùng Thành Vinh chủ trì để đẩy nhanh tiến độ triển khai dự án cho thấy tỉnh đã ý thức rất rõ đây là bài kiểm tra năng lực điều hành.

Những nút thắt quy hoạch, đất đai đang kéo lùi tiến độ nhà máy điện
Điểm nghẽn lớn nhất của nhà máy LNG Quỳnh Lập hiện nằm ở vướng mắc quy hoạch đất đai và giải phóng mặt bằng, dù nhiều thủ tục đã được thúc đẩy. Tại khu vực xây dựng nhà máy, Quy hoạch chi tiết tỷ lệ 1/500 vẫn chưa được phê duyệt, mốc giới mới dừng ở mốc tạm và hồ sơ địa chính chưa thống nhất với hiện trạng sử dụng đất, khiến việc xác định ranh giới, chủ sử dụng và nguồn gốc đất trở nên lúng túng. Đây là dạng “tắc nghẽn âm thầm” nhưng có thể phá vỡ mọi kế hoạch tiến độ nếu không xử lý dứt điểm.
Trong khi đó, các hạng mục phụ trợ như khu tái định cư khoảng 4 ha với 60 thửa đất, khu nghĩa trang khoảng 4,5 ha và tuyến đường giao thông kết nối, đường dây 500 kV đấu nối đang được đẩy lên cùng lúc. Nếu những phần việc này đi nhanh hơn phần đất nhà máy, rủi ro “hạ tầng chạy trước, dự án chạy sau” là rất rõ. Tiến độ nhà máy điện đang có chuyển biến tích cực theo đánh giá của Phó Chủ tịch UBND tỉnh Phùng Thành Vinh, nhưng khoảng cách giữa giấy phép và mặt bằng sạch vẫn là vùng rủi ro cao nhất.

Thanh tra liên ngành Nghệ An: công cụ kỹ thuật hay bước ngoặt chính trị?
Quyết định thành lập đoàn thanh tra liên ngành Nghệ An để “thanh tra toàn diện công tác quản lý, sử dụng đất đai, giao đất và quá trình thực hiện dự án, bao gồm các lĩnh vực lâm nghiệp và nông nghiệp” là bước đi hiếm thấy đối với một dự án điện đang trong giai đoạn chuẩn bị. Đây không chỉ là động tác kỹ thuật, mà là thông điệp: tỉnh muốn làm rõ từ gốc mọi khuất tất, tránh để sai sót đất đai trở thành điểm nóng khi dự án bước vào thi công.
Thanh tra liên ngành nếu làm đúng vai trò sẽ mang lại ba lợi ích. Thứ nhất, bóc tách và hợp thức hóa kịp thời những phần sai lệch giữa hồ sơ địa chính và thực tế sử dụng đất – nguyên nhân trực tiếp gây chậm trễ hiện nay. Thứ hai, tạo khung pháp lý rõ cho các quyết định thu hồi đất, bồi thường, tái định cư, giảm khiếu kiện kéo dài. Thứ ba, gửi tín hiệu minh bạch tới liên danh nhà đầu tư, rằng địa phương sẵn sàng “dọn bàn” về thể chế để doanh nghiệp yên tâm triển khai dài hạn. Nếu đoàn thanh tra biến thành một vòng thủ tục nữa, đây sẽ là cơ hội bị bỏ lỡ; nhưng nếu làm nhanh, rõ, có trách nhiệm, nó có thể trở thành bước ngoặt thật sự cho nhà máy LNG Quỳnh Lập.
Cuộc đua mốc thời gian: tháng 10 và bài toán trách nhiệm tiến độ
Theo kế hoạch, Báo cáo nghiên cứu khả thi (FS) và Quy hoạch chi tiết tỷ lệ 1/500 của nhà máy LNG Quỳnh Lập dự kiến sẽ hoàn thành trong tháng 10/2026. Cùng lúc, các sở ngành đang phối hợp cung cấp hồ sơ, còn Sở Tài chính hoàn thiện dự thảo hợp đồng để UBND tỉnh ký với CTCP Điện LNG Quỳnh Lập – pháp nhân dự án đã được thành lập ngày 14/9/2026. Đây là những cột mốc cứng, nhưng câu hỏi quan trọng hơn là: ai sẽ chịu trách nhiệm nếu các mốc này tiếp tục trễ?
UBND tỉnh đã yêu cầu chủ đầu tư phối hợp với Sở Công Thương và Sở Tài chính xây dựng kế hoạch tiến độ chi tiết cho từng hạng mục, bảo đảm triển khai bám sát các mốc đã cam kết trong đề xuất dự án. Đây là bước đi đúng, nhưng chỉ hiệu quả nếu tiến độ gắn với trách nhiệm cá nhân, thay vì những báo cáo “đúng quy trình nhưng chậm thực tế”. Khi nhà máy đi vào vận hành, dự án được định hướng cung cấp nguồn điện ổn định cho hệ thống điện quốc gia, phục vụ nhu cầu phát triển công nghiệp và kinh tế của Nghệ An. Mỗi tháng chậm tiến độ là một tháng vùng Bắc Trung Bộ mất đi lợi thế thu hút các dự án sử dụng nhiều điện như thép, vật liệu mới, chế biến sâu.
Kết luận: Thanh tra phải đi cùng cam kết tiến độ để bảo vệ an ninh năng lượng địa phương
Nhìn toàn cảnh, nhà máy LNG Quỳnh Lập đang ở ngã ba đường: một bên là quyết tâm chính trị thể hiện qua việc thành lập đoàn thanh tra liên ngành và chuỗi cuộc họp đôn đốc; một bên là nguy cơ sa vào vòng xoáy vướng mắc quy hoạch đất đai, kéo dài tiến độ nhà máy điện. Để dự án thực sự trở thành trụ cột an ninh năng lượng và động lực phát triển kinh tế địa phương, Nghệ An không còn lựa chọn nào khác ngoài việc biến thanh tra thành công cụ dọn sạch rủi ro pháp lý, chứ không phải thêm lớp thủ tục.
Khi hoàn thành, nhà máy LNG Quỳnh Lập được kỳ vọng cung cấp nguồn điện ổn định cho hệ thống điện quốc gia và thúc đẩy tăng trưởng công nghiệp của tỉnh. Nhưng kỳ vọng chỉ có giá trị nếu đi kèm mốc thời gian rõ ràng, trách nhiệm cụ thể và một cơ chế thanh tra – giám sát đủ độc lập để nói thẳng những điểm nghẽn. Nghệ An đang có cơ hội hiếm để chứng minh rằng một dự án điện hơn 2 tỷ USD có thể được triển khai với kỷ luật tiến độ, minh bạch đất đai và đồng thuận xã hội; nếu bỏ lỡ, cái giá phải trả sẽ không chỉ là một nhà máy chậm trễ, mà là cả niềm tin vào năng lực điều hành của địa phương.
