Nhà ga T2 – “phượng hoàng lửa” và cuộc chạy đua tháng 4
Sân bay Phú Quốc đang bước vào giai đoạn nước rút của dự án mở rộng cảng hàng không, trong đó nhà ga T2 và đường cất hạ cánh số 2 được xem là hạng mục quyết định khả năng nâng công suất, cạnh tranh hàng không khu vực và kết nối du lịch đảo ngọc trong mốc vận hành dự kiến từ tháng 4. Dự án mở rộng Cảng hàng không quốc tế Phú Quốc do Tập đoàn Sun Group triển khai với tổng mức đầu tư khoảng 22.000 tỷ đồng, được xác định là công trình trọng điểm phục vụ APEC và tạo động lực phát triển lâu dài cho đảo. Điều đáng chú ý là chủ đầu tư và các nhà thầu đã chọn chiến lược tăng tốc thi công chưa từng có trong lịch sử hàng không Việt Nam, chấp nhận áp lực tiến độ cực lớn để đổi lấy một bước nhảy vọt về năng lực hạ tầng. Quan điểm của người viết: đây là một lựa chọn đầy rủi ro, nhưng nếu về đích, Phú Quốc sẽ có cơ hội đổi cấp vị thế trong bản đồ du lịch và hàng không khu vực.

Khép dần kết cấu nhà ga T2: tốc độ có đi kèm chất lượng?

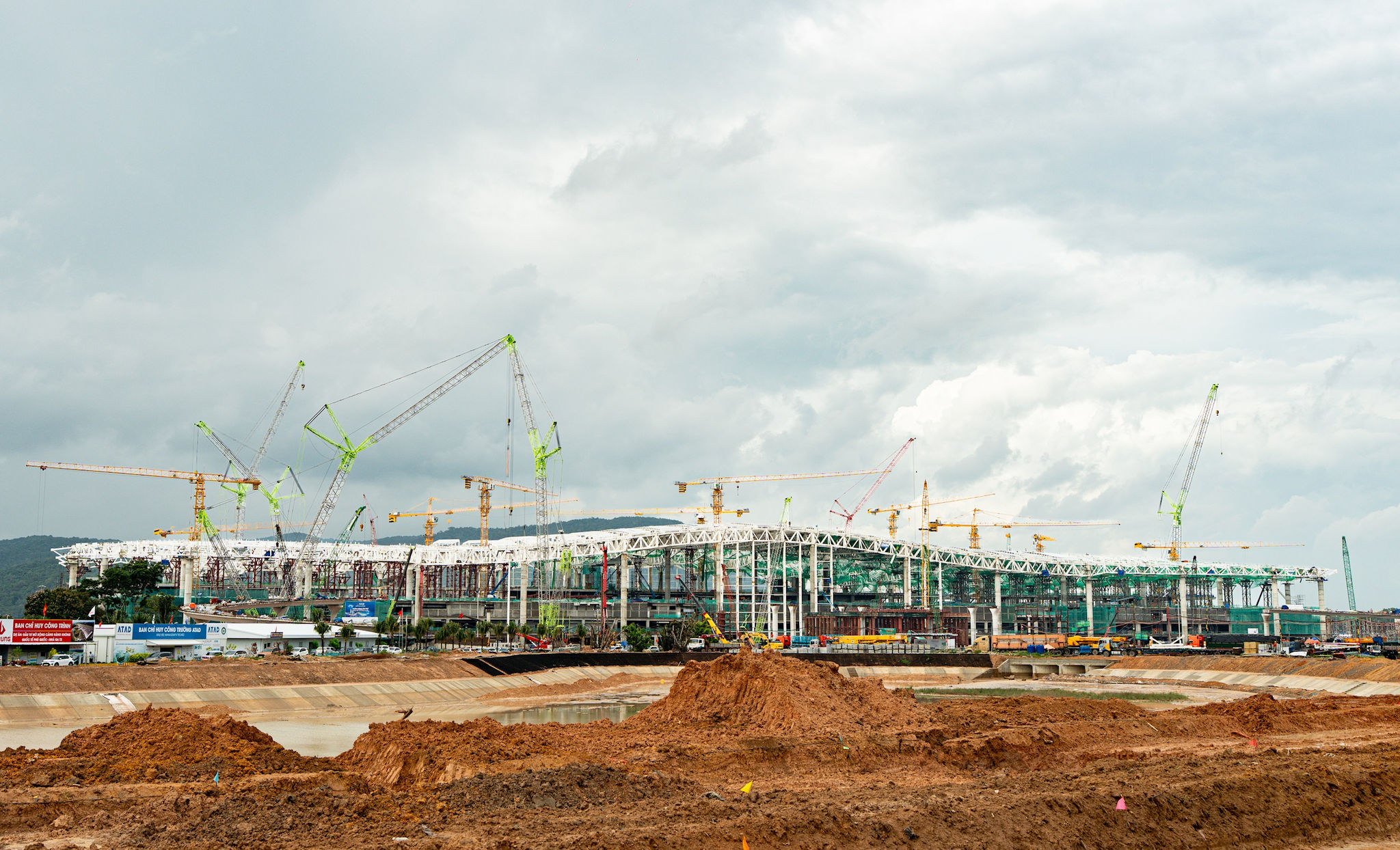

Nhà ga T2 – tâm điểm của toàn bộ dự án mở rộng sân bay Phú Quốc – đang tiến rất gần cột mốc hoàn thành kết cấu sau hơn một năm thi công liên tục. Đến đầu tháng 8, công trình đã đạt khoảng 95% kết cấu bê tông cốt thép, 70% kết cấu thép và 80% phần xây, trát. Đây là thông tin cho thấy tiến độ rõ ràng, nhưng cũng đặt ra câu hỏi: tốc độ thần tốc có làm mỏng đi biên độ an toàn trong kiểm soát chất lượng? Hệ mái tạo hình “phượng hoàng lửa” với gần 25.000 tấn thép, nhịp lớn nhất 72m, là hạng mục phức tạp bậc nhất. Một câu nói đáng trích dẫn ở đây: "Tổng khối lượng thép của hệ kết cấu mái lên tới gần 25.000 tấn, với nhịp lớn nhất 72m". Về mặt biểu tượng, đó là tham vọng tái sinh và vươn lên; về mặt kỹ thuật, đó là bài kiểm tra sự trưởng thành của ngành xây dựng hạ tầng hàng không trong nước. Người viết cho rằng, nếu công tác hoàn thiện kiến trúc và lắp đặt hạ tầng kỹ thuật được thực hiện nghiêm ngặt như giai đoạn kết cấu, nhà ga T2 có cơ sở để cán mốc chạy thử cuối 2026 và vận hành thương mại từ tháng 4 như mục tiêu đặt ra.
Đường cất hạ cánh số 2: lợi thế cạnh tranh hay cuộc mạo hiểm tiến độ?
Song song với nhà ga T2, đường cất hạ cánh số 2 là “lá bài” chiến lược trong dự án mở rộng cảng hàng không Phú Quốc, quyết định khả năng tăng tần suất chuyến bay và phân luồng khai thác. Chỉ vài tháng trước, công trường vẫn ở bước xử lý nền đất yếu và lớp bê tông đầu tiên; đến nay, đường băng dài 3.300m cùng hệ thống đường lăn đã hoàn thành khoảng 85% hạ tầng xây dựng và hạ tầng kỹ thuật, tiến gần mốc nghiệm thu. Theo nguồn tin, đường cất hạ cánh số 2 dài 3,3km đã bay hiệu chuẩn hôm 27-7 và được đặt mục tiêu khai thác ngày 3-9. Đây là tốc độ chưa từng có với một đường băng sân bay trong nước – đáng nể nhưng cũng đầy căng thẳng. Nếu mốc 3-9 thành hiện thực, sân bay Phú Quốc sẽ có lợi thế rõ rệt: năng lực cất hạ cánh được nâng lên, giảm nguy cơ tắc nghẽn trong mùa cao điểm, mở rộng khả năng đón máy bay thân rộng phục vụ APEC và khách du lịch quốc tế. Tuy vậy, người viết cho rằng việc kiểm soát các yếu tố an toàn khai thác trên đường băng mới – từ chất lượng mặt đường, hệ thống đèn tín hiệu đến quy trình khai thác – phải được ưu tiên tuyệt đối, không để áp lực thời gian lấn át tiêu chuẩn kỹ thuật.

APEC và mục tiêu nâng công suất: thách thức thật sự nằm ở giai đoạn vận hành
Giai đoạn 1 của nhà ga T2 được thiết kế với công suất 24 triệu hành khách mỗi năm, hướng tới đưa vào khai thác kịp thời phục vụ APEC – một nhiệm vụ đối ngoại đặc biệt và là “bài thi tốt nghiệp” cho năng lực vận hành của sân bay Phú Quốc. Theo quy hoạch dài hạn, khi các giai đoạn tiếp theo hoàn thành, tổng công suất nhà ga có thể đạt 50 triệu hành khách mỗi năm, hợp thành hình tượng phượng hoàng hoàn chỉnh. Mốc vận hành từ tháng 4 vì thế không chỉ là câu chuyện bàn giao công trình, mà là bước chuyển cấp của cả hệ sinh thái hàng không – du lịch trên đảo. Chuỗi hạ tầng đi kèm như nhà ga VIP/VVIP, nhà máy suất ăn hàng không, hệ cơ điện và nội thất đang lần lượt hoàn thiện, từng bước hình thành dịch vụ dành cho hành khách phổ thông lẫn khách cấp cao. Bản thân người viết cho rằng thách thức lớn nhất không nằm ở vài phần trăm khối lượng thi công còn lại, mà ở năng lực tổ chức vận hành một cảng hàng không mới với quy mô gấp nhiều lần hiện tại: nguồn nhân lực, quy trình an ninh, khả năng phối hợp giữa các hãng bay và dịch vụ mặt đất sẽ quyết định việc công suất thiết kế có trở thành công suất thực, hay chỉ là con số trên giấy.
Chiến lược tăng tốc: cú hích năng lực khu vực hay bài toán rủi ro dài hạn?
Việc huy động hơn 6.000 kỹ sư, công nhân làm việc liên tục theo 3 ca, 4 kíp trên đại công trường sân bay Phú Quốc, rõ ràng là một chiến lược tăng tốc thi công đầy quyết liệt. Nó cho phép dự án mở rộng cảng hàng không rút ngắn tiến độ, bám sát các mốc như bay kỹ thuật ngày 30-12-2026 – được xem là phép thử quan trọng đầu tiên cho cả quá trình hơn một năm chạy đua. Về mặt tích cực, nếu thành công, Phú Quốc sẽ bước lên một nấc thang mới về năng lực cạnh tranh hàng không, đủ sức “gánh” lượng khách du lịch lớn hơn, thu hút thêm đường bay quốc tế và các sự kiện tầm khu vực. Dự án mở rộng cảng hàng không ở đây không chỉ nâng cấp một sân bay, mà còn tái cấu trúc vị thế của đảo trong mạng lưới du lịch. Tuy nhiên, người viết cảnh báo rằng tốc độ cao luôn đi cùng rủi ro: áp lực nhân lực, điều kiện thi công mùa mưa, đòi hỏi kỹ thuật phức tạp của kết cấu mái và thiết bị chuyên dụng không cho phép bất cứ sự chủ quan nào. Kết luận của bài viết là: mốc vận hành tháng 4 có thể đạt được nếu tiến độ hiện tại được giữ vững và các tiêu chuẩn an toàn – chất lượng được đặt lên hàng đầu; thành công khi đó sẽ là minh chứng cho khả năng bứt phá của hạ tầng hàng không Việt Nam, còn thất bại sẽ là bài học đắt giá về việc để thời gian lấn át kỹ thuật.
