Ba công trình điện trọng điểm Phú Quốc hoàn thành trước APEC

Ba công trình điện trọng điểm Phú Quốc hoàn thành trước APEC
Sở thích|Đông Nam Á

Ba công trình điện hoàn thành: bước ngoặt cho hạ tầng Phú Quốc

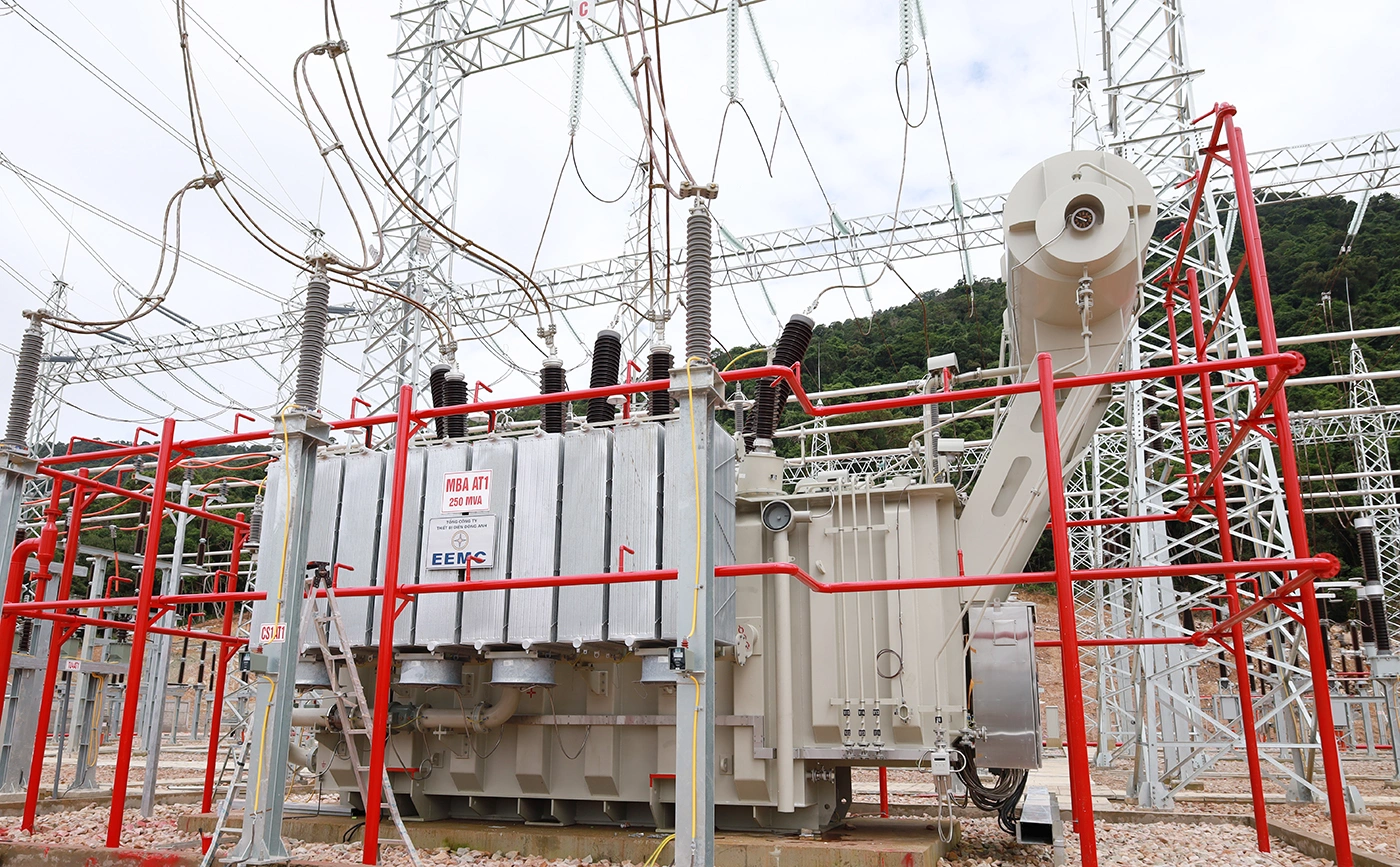

Ba công trình hạ tầng điện Phú Quốc gồm Trạm biến áp 220 kV Phú Quốc và hai đường dây 110 kV Phú Quốc – Bắc Phú Quốc, Phú Quốc – Nam Phú Quốc là các dự án truyền tải then chốt, được xây dựng và đóng điện trong tháng 8 nhằm tăng năng lực cấp điện, tạo hệ thống điện tin cậy đạt tiêu chí N-1, phục vụ nhu cầu phụ tải ngày càng tăng và chuẩn bị hạ tầng năng lượng cho Hội nghị cấp cao APEC 2027, đồng thời mở dư địa phát triển kinh tế – xã hội, du lịch và đô thị trên đảo ngọc.

Điểm đáng nói là ba công trình này không chỉ kịp “về đích” theo kế hoạch, mà còn cho thấy cách Phú Quốc chọn hạ tầng điện làm nền tảng chứ không phải phần việc hậu trường. Trạm biến áp 220 kV Phú Quốc được nghiệm thu, đóng điện với quy mô 2 x 250 MVA và đường dây đấu nối 220 kV mạch kép dài 17,9 km, nâng năng lực cấp nguồn lên 500 MVA. Khi kết hợp với hai tuyến 110 kV tạo liên kết mạch vòng, tổng năng lực cấp điện cho đặc khu được nâng lên 315 MVA và có thể mở rộng đến 500 MVA. Đây là lựa chọn mang tính chủ động, cho thấy năng lượng đã được coi là “hạ tầng của hạ tầng” chứ không chỉ là dịch vụ công ích.

Ba công trình điện trọng điểm Phú Quốc hoàn thành trước APEC

Năng lực cấp điện tăng và hệ thống điện tin cậy hơn: tác động thực tế

Nếu nhìn từ phía người dân và doanh nghiệp, giá trị lớn nhất của ba công trình không nằm ở những con số kỹ thuật khô khan, mà ở cảm giác yên tâm về một hệ thống điện tin cậy. Khi lưới 110 kV trên địa bàn được hoàn thiện kết nối và đáp ứng tiêu chí N-1, mỗi sự cố trên đường dây hay thiết bị không còn là nỗi lo mất điện diện rộng, bởi hệ thống đã có khả năng tự xoay chuyển nhờ mạch vòng dự phòng. Điều này trực tiếp giúp các khách sạn, khu nghỉ dưỡng, khu đô thị mới và dịch vụ trên đảo giảm rủi ro gián đoạn hoạt động – vốn là “tử huyệt” của một điểm đến du lịch cao cấp.

Theo chủ đầu tư, sau khi ba dự án vận hành, tổng năng lực cấp điện cho đặc khu Phú Quốc được nâng lên 315 MVA và có thể mở rộng đến 500 MVA, qua đó tăng khả năng đáp ứng phụ tải và độ tin cậy cung cấp điện cho APEC 2027 cũng như phát triển kinh tế – xã hội. Cần nhìn nhận đây là bước mở khóa quan trọng: không có thêm năng lực cấp điện, mọi kế hoạch tăng tầng cao khách sạn, mở thêm khu giải trí, hay thu hút các dịch vụ chất lượng cao đều sẽ bị “giới hạn công suất”. Thay vì chạy theo từng dự án, việc đi trước bằng hạ tầng điện cho phép Phú Quốc định hình tương lai đô thị – du lịch dài hạn.

APEC 2027: bài kiểm tra năng lực hạ tầng điện Phú Quốc

APEC 2027 là thời điểm Phú Quốc bước lên sân khấu quốc tế, và nguồn điện sẽ là phép thử thầm lặng nhưng khắc nghiệt nhất. Các công trình phục vụ Hội nghị APEC nhận được sự quan tâm, chỉ đạo sát sao của Chính phủ, Bộ Công thương và Tập đoàn Điện lực Việt Nam, đi kèm sự phối hợp của Trung tâm Điều độ hệ thống điện miền Nam và chính quyền địa phương. Điều đó cho thấy sự kiện này không chỉ là một hội nghị, mà là cơ hội kiểm chứng năng lực hạ tầng điện Phú Quốc trong điều kiện phụ tải tăng nhanh, yêu cầu an toàn và liên tục ở mức cao.

Việc hoàn thành các công trình được kỳ vọng sẽ bảo đảm nguồn điện an toàn, ổn định và liên tục cho mọi hoạt động chuẩn bị, tổ chức Hội nghị cấp cao APEC 2027. Đường dây 110 kV Phú Quốc – Nam Phú Quốc đóng điện rạng sáng 16.8.2026, tuyến Phú Quốc – Bắc Phú Quốc đóng điện ngày 28.8.2026, còn trạm 220 kV Phú Quốc được đóng điện lúc 23 giờ 30 phút ngày 19.8.2026. Những mốc thời gian này không chỉ cho thấy nỗ lực “chạy đua” với tiến độ APEC, mà còn gửi đi thông điệp: hạ tầng điện Phú Quốc đang được chuẩn bị với tinh thần dám chịu trách nhiệm trước một sự kiện mang tầm khu vực.

EVNSPC vượt khó để về đích: câu chuyện hậu trường cần được ghi nhận

Đằng sau ba công trình đồ sộ là chuỗi ngày làm việc xuyên đêm, không nghỉ lễ tết của hàng trăm cán bộ, kỹ sư, công nhân EVNSPC cùng các nhà thầu. Công tác bồi thường, giải phóng mặt bằng ở địa bàn có quá nhiều dự án lớn cùng triển khai, thiếu hụt nguồn lao động thi công, thời tiết mưa nhiều kéo dài và việc vận chuyển máy móc, vật tư thiết bị từ đất liền ra đảo đều là những rào cản không thể giải quyết bằng vài chỉ đạo hành chính. Việc họ vẫn bám tiến độ, hoàn thành đóng điện trước mốc APEC là minh chứng cho lựa chọn ưu tiên hạ tầng điện, thay vì đẩy rủi ro sang giai đoạn vận hành sau này.

Điều tích cực là trong suốt quá trình triển khai các dự án, chủ đầu tư và đơn vị thi công nhận được sự hỗ trợ từ hệ thống chính trị địa phương, chính quyền tỉnh và người dân Phú Quốc. Sự hiện diện thường xuyên của lãnh đạo EVN, EVNSPC tại công trường, cùng các đợt kiểm tra tiến độ và tháo gỡ khó khăn, cho thấy ba công trình hạ tầng điện Phú Quốc đã được xem là nhiệm vụ chính trị – kinh tế chứ không phải dự án kỹ thuật thuần túy. Đó là mô hình phối hợp đáng để tiếp tục duy trì cho các hạ tầng khác: coi điện, nước, giao thông là “đầu bài chiến lược”, đặt lên bàn nghị sự sớm, rồi bám đến cùng.

Từ ba công trình đến chiến lược năng lượng cho đảo ngọc

Khi ba công trình truyền tải đã đóng điện, câu hỏi quan trọng không phải “đã xong chưa”, mà là “sẽ làm gì tiếp theo với năng lực mới này”. Việc đưa các công trình vào vận hành đánh dấu bước tiến quan trọng trong quá trình hoàn thiện hệ thống lưới điện tại Phú Quốc, đồng thời tạo thêm dư địa cho đặc khu phát triển trong giai đoạn tới. Hạ tầng điện Phú Quốc giờ đây không chỉ đủ cho hiện tại mà có biên độ cho tương lai, và trách nhiệm chuyển biên độ thành tăng trưởng, thành việc làm, thành môi trường sống tốt hơn thuộc về chính quyền địa phương, nhà đầu tư và cộng đồng doanh nghiệp.

Sau khi đóng điện, cán bộ, kỹ sư EVNSPC tiếp tục kiểm tra, giám sát và hiệu chỉnh để bảo đảm các công trình vận hành an toàn, ổn định tuyệt đối. Đây mới là khởi đầu của một chiến lược dài hơi: duy trì hệ thống điện tin cậy, đáp ứng tiêu chí N-1 và theo kịp tốc độ phát triển đô thị – du lịch. Phú Quốc đang bước vào giai đoạn mà mọi tham vọng phát triển đều gắn với năng lượng: từ khách sạn cao cấp, khu giải trí đến các mô hình đô thị thông minh. Nếu giữ được tinh thần coi hạ tầng điện là nền tảng, ba công trình trọng điểm hôm nay sẽ là viên gạch đầu tiên cho một đảo ngọc hiện đại, bền vững và đủ tầm đón các sự kiện quốc tế sau APEC 2027.
